記者從南方電網云南國際公司獲悉,3月18日,中老鐵路老撾段外部供電項目輸電線路工程4個標段全線完成首基基礎澆筑(首座輸電鐵塔基礎混凝土澆筑作業)。這標志著中老鐵路供電項目進入全線施工階段,為2021年3月底鐵路帶電投運奠定了良好基礎。
中老鐵路供電項目是響應“一帶一路”倡議的標志性項目,其線路工程北起老撾瑯南塔省,南至老撾首都萬象市,將新建20條115千伏輸電線路和11個變電間隔,線路全長約257.5千米,桿塔635基。
據悉,輸電線路全線按照“統一形象管理、統一駐地管理、統一進出管理”標準進行建設。作為輸電線路施工的關鍵工序,首基基礎澆筑為全線線路工程的施工技術標準及工程安全質量設置了樣板,對確保工程建設質量具有十分重要的意義。中老鐵路供電項目組成員秦華說:“參與建設中老鐵路供電這樣意義重大的海外項目,我們會繼承和發揚此前南方電網云南國際公司承建老撾230千伏北部電網工程的成功經驗,從第一基桿塔基礎開始,采用優質的技術與管理標準,保證工程質量和施工進度。”
自中老鐵路老撾段外部供電項目復工以來,南方電網云南國際公司努力克服疫情影響,制定境外疫情防控方案,調整工程進度安排,積極調配人員,協調施工物資。目前,項目現場已到位中方人員102人、老方人員47人。用于基礎澆筑的施工材料及器具均已如期運抵現場。同時,各參建單位開展疫情防控演練,做到項目推進與疫情防控“兩手抓、兩不誤”。

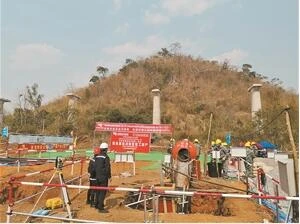

圖為中老鐵路老撾段外部供電項目第一標段在進行輸電鐵塔基礎澆筑施工。(記者 王歡)(秦華 供圖)
